复合模值不值得开?用投资回收期算清楚:多花的那笔模具钱,多久回本(附可下载测算底稿)

复合模值不值得开?用投资回收期算清楚:多花的那笔模具钱,多久回本(附可下载测算底稿)

本文简介:

模具报价单摆到桌上,老板问的第一句话通常不是「多少钱」,而是「多久能回本」。复合模比单工序模贵好几万,但单件加工费低、良率高、尺寸稳——这笔账到底划不划算,靠感觉吵不出结果。

本文用同一个示例零件(某支架,两条工艺路线),把「多投的那笔模具钱」和「每件省下来的加工费」放到同一张表里:算出单件差 0.3434 元、增量模具投资 4.5 万元、年增量节省 10.30 万元、静态回收期 0.44 年(约 5.2 个月),并给出回收临界点 13.1 万件/年——年需求过这条线,开复合模就在一年内回本。

文末提供《复合模值不值得开:投资回收期测算套表》(Excel,9 个工作表全公式联动)、配套操作指南(Word)与网页版互动测算器,可下载后替换成贵司参数使用。

核心结论速览:一张表讲清口径与公式

先把整套口径浓缩成一张表,后文逐条展开。示例参数下,单件差 0.3434 元/件,增量模具投资 45,000 元,基准年需求 30 万件时年增量节省 103,015.79 元,静态回收期 0.4368 年(约 5.2 个月),回收临界点 131,048 件/年(约 13.1 万件)。

步骤 口径 / 公式 方案A 单工序模 方案B 复合模
① 单件设备费 节拍 ÷ 3600 × 设备费率 0.3000 0.1000
② 加工费(不含管理) ① + 单件人工 0.4500 0.1500
③ 合格件成本 ② ÷ 良率(废品摊到合格件) 0.4737 0.1515
④ 单位模具费 模具投资 ÷ 模具寿命(直线法) 0.0500 0.0600
⑤ 单件全成本 (③ + ④) × (1 + 管销财率) 0.5761 0.2327
⑥ 单件差(A − B) ⑤A − ⑤B 0.3434
⑦ 增量模具投资 B投资 − A投资 45,000 元

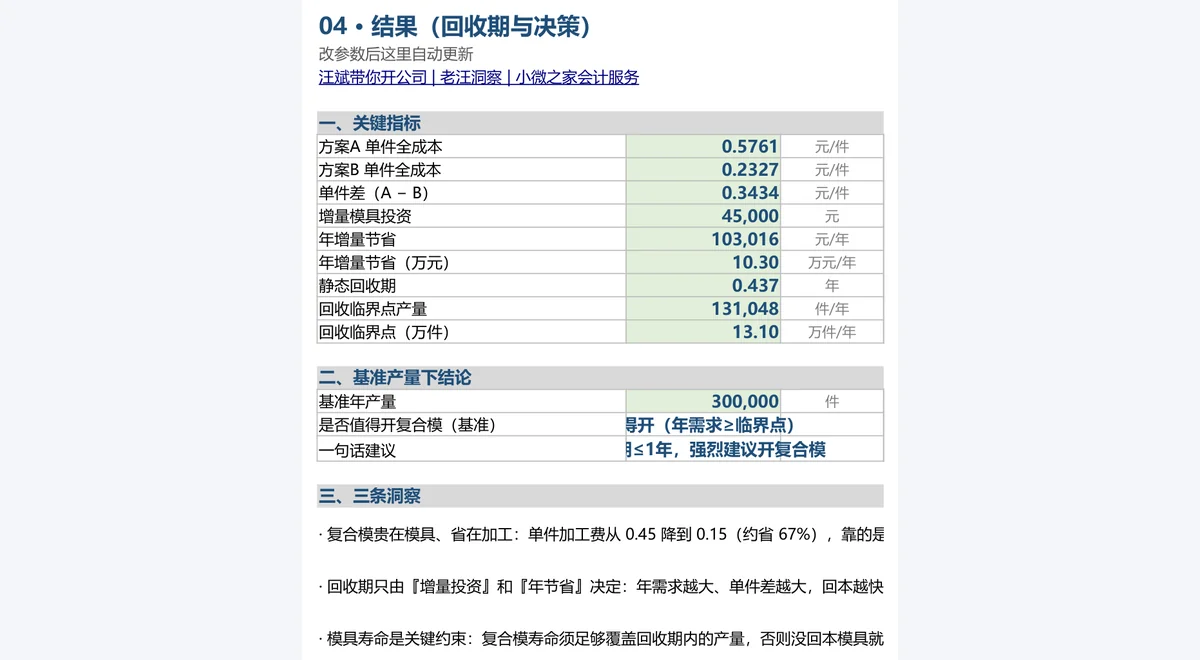

⑧ 年增量节省 ⑥ × 年需求量 103,015.79 元/年
⑨ 静态投资回收期 ⑦ ÷ ⑧ 0.4368 年
⑩ 回收临界点产量 ⑦ ÷ ⑥ 131,048 件/年

说明:本文所有数字均为教学模拟参数下的算例(示例零件由公开成本科普文章的示例数字反推得到的自洽参数集),不对应任何真实企业;口径与公式可直接复用到贵司数据上。单位:单件「元/件」,模具「元」,节拍「秒/件」,费率「元/小时」。

复合模到底贵在哪、省在哪?先把两笔账摆到一起

答案先行:复合模贵在一次性模具投入(6 万 vs 1.5 万),省在每件加工费(0.45 元降到 0.15 元)和良率(95% 提到 99%)。摊到单件上,模具只多花 0.01 元/件,加工却省下 0.30 元/件——这就是「产量越大越划算」的根源。

把两方案的单件成本拆开看:

构成 方案A 单工序模 方案B 复合模 差额(A − B) 谁决定
单件设备费 0.3000 0.1000 +0.2000 节拍 × 设备费率
单件人工 0.1500 0.0500 +0.1000 送料与装夹次数
加工费小计 0.4500 0.1500 +0.3000
良率放大(÷良率) 95% → 0.4737 99% → 0.1515 +0.3222 工艺稳定性
单位模具费 0.0500 0.0600 −0.0100 模具投资 ÷ 寿命
单件全成本(含管销财 10%) 0.5761 0.2327 +0.3434

单件全成本从 0.5761 降到 0.2327,降幅 59.6%。这个降幅里,绝大部分来自加工环节(节拍从 6 秒压到 2 秒、人工从 0.15 元降到 0.05 元),良率再把它放大一档,模具那一分钱的劣势完全被淹没。

这里有个容易被忽略的结构性事实:

  • 模具费是固定成本——不管你做一件还是一百万件,6 万块都得先掏;摊到每件上,产量越大越薄。
  • 加工费是变动成本——每做一件就省 0.3434 元,做多少件省多少件。

所以「值不值得开」本质上是一个固定成本换变动成本的交易:先用一笔钱买断效率,再靠产量把这笔钱赚回来。产量不够,钱就回不来。这就自然引出了下一个问题——多久回本。

投资回收期怎么算?三个数定生死

答案先行:静态投资回收期 = 增量模具投资 ÷ 年增量节省,年增量节省 = 单件差 × 年需求量。本例 45,000 ÷ 103,015.79 = 0.4368 年,约 5.2 个月。

公式本身极简,难的是三个数取对:

第一个数:分子必须是「增量」,不是复合模总价。

这是最常见的错法。有人拿 6 万除以年节省,得 0.58 年;也有人拿 1.5 万算,得 0.15 年。两个都错——因为你无论走哪条路,单工序模那 1.5 万都得花。真正因为「选复合模」而多掏的钱,只有 6 万 − 1.5 万 = 4.5 万。

同理,如果单工序模已经买过、还能继续用,那么边际上增量投资可能接近 0,回收期也就趋近于 0——这时候结论会完全反过来。算增量,一定要先问「另一个方案本来要花多少」。

第二个数:年增量节省必须用「全成本差」,不能只用加工费差。

有人只比加工费:0.45 − 0.15 = 0.30 元/件,算出来年节省 9 万、回收期 0.5 年。看着差不多,但漏了两处:良率(95% vs 99%)和模具寿命摊销(0.05 vs 0.06)。把这两项补上,单件差是 0.3434 而不是 0.30,差了 14.5%。

第三个数:年需求量取什么?

取「未来 12 个月的实际排产量」,不是销售给的市场容量,也不是历史峰值。订单型生产建议取近 12 个月同工艺族零件的实际入库量,再乘一个保守系数。需求不稳时,不要取中位数,取偏保守的分位——因为回收期对产量是双曲线关系,产量砍一半,回收期翻倍。

顺带说明:静态回收期不折现,是管理口径的快速判断。要不要折现取决于资金成本——本例在 10% 折现率下做了 3 年 NPV 验证(见后文表 C),结论依然是净正的,所以这里不折现不影响决策方向。

回收临界点:年需求到多少,才值得开复合模?

答案先行:临界点 = 增量投资 ÷ 单件差 = 45,000 ÷ 0.3434 = 131,048 件/年(约 13.1 万件)。年需求过这条线,复合模在一年内回本;低于这条线,回本超过一年。

比价表把这条线画得更直观:

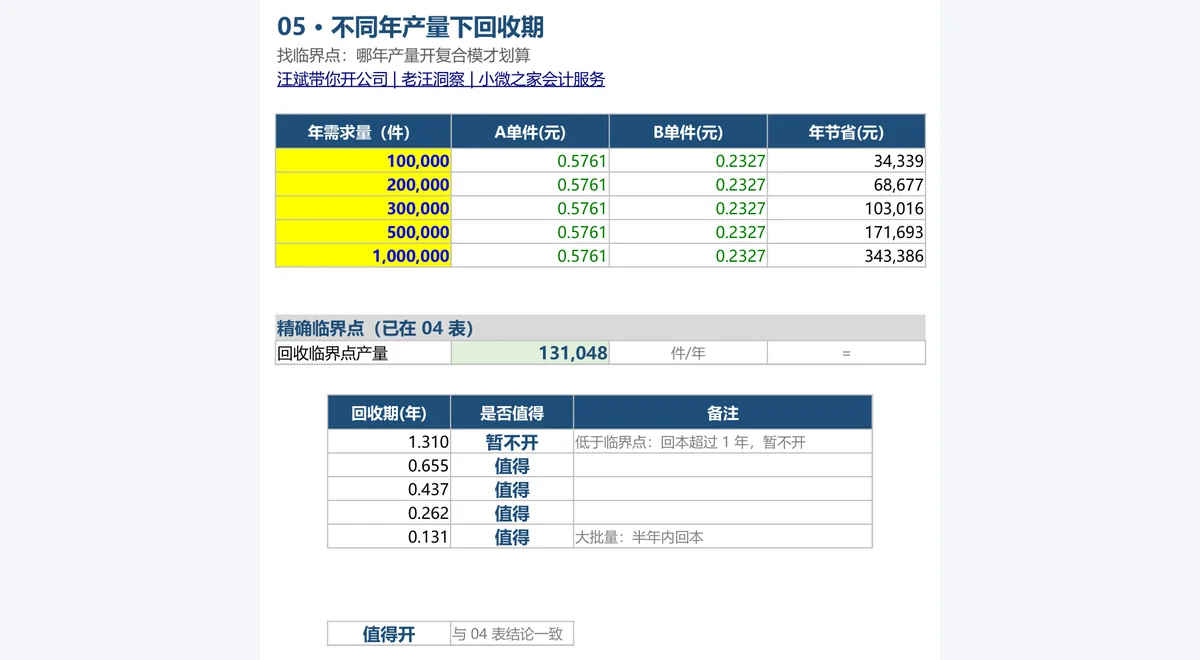

年需求量(件) A单件(元) B单件(元) 年节省(元) 回收期(年) 是否值得
100,000 0.5761 0.2327 34,338.60 1.3105 暂不开
200,000 0.5761 0.2327 68,677.19 0.6552 值得
300,000 0.5761 0.2327 103,015.79 0.4368 值得
500,000 0.5761 0.2327 171,692.98 0.2621 值得
1,000,000 0.5761 0.2327 343,385.96 0.1310 值得

为什么门槛定在「一年」?

这不是会计准则,是管理约定。一年是个经验值:大多数中小制造企业对模具类投资的心理回本周期在 12–24 个月之间。你们可以按自己的资金状况改这个门槛——

  • 要求 1 年回本 → 临界点 = 增量投资 ÷ 单件差 ÷ 1 = 13.1 万件
  • 要求 2 年回本 → 临界点 = 增量投资 ÷ 单件差 ÷ 2 = 6.55 万件
  • 要求半年回本 → 临界点 = 26.2 万件

套表里「是否值得」那一列就是拿 1 年做的判断;改门槛只需把临界点公式里的分母换掉。

注意 10 万件那一行的结论是「暂不开」而不是「永远别开」——它只说明在当前年需求下回本要 15.7 个月。如果这个零件明年要爬到 30 万件,那现在开模就是提前锁定效率,结论立刻翻转。临界点是拿年需求比,不是拿累计需求比,做决策时要把爬坡节奏单独考虑。

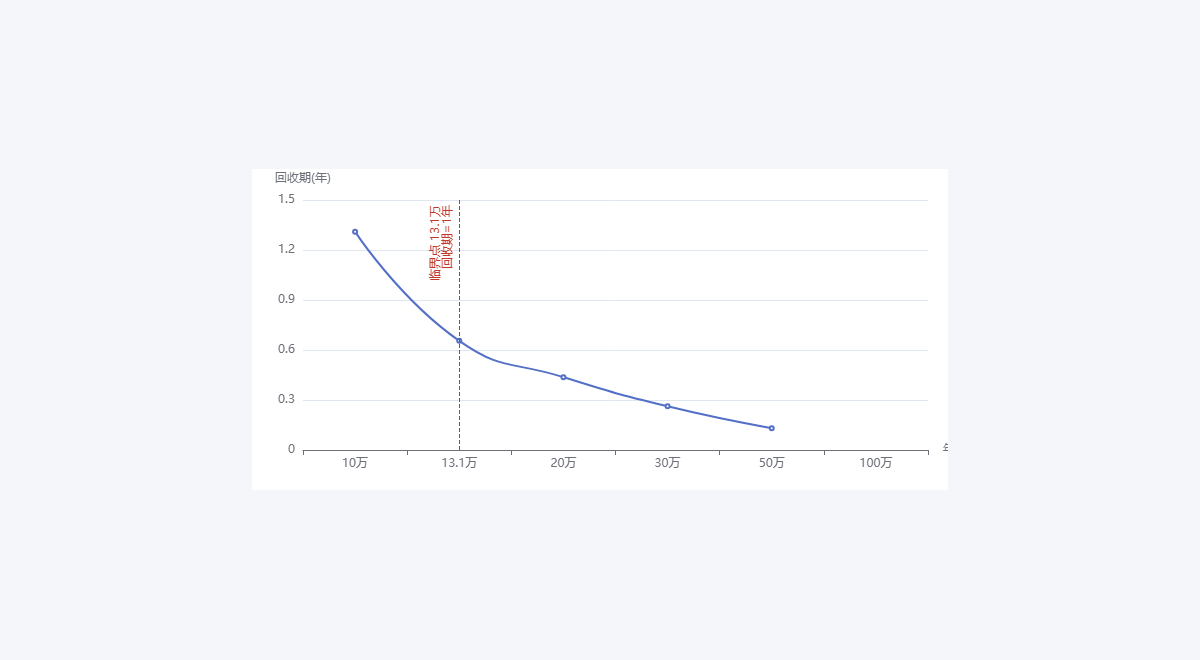

网页版测算器回收期随年产量变化曲线:纵轴从0,标注临界点13.1万件处回收期=1年

网页版测算器「回收期随年产量」曲线:纵轴从 0,13.1 万件处正好等于 1 年

敏感性:模具报价和单件差一动,回收期移多少?

答案先行:回收期对年需求量最敏感(反比),对增量投资线性敏感,对单件差反比敏感。模具报价谈下来 10%,回收期就缩短 10%。

表 A:年需求量 × 增量模具投资(回收期,年)

年需求量(件) 增量 2 万 增量 4.5 万 增量 9 万
100,000 0.5824 1.3105 2.6210
200,000 0.2912 0.6552 1.3105
300,000 0.1941 0.4368 0.8737
500,000 0.1165 0.2621 0.5242
1,000,000 0.0582 0.1310 0.2621

读这张表的方法:沿对角线看翻转点。增量 4.5 万这一列,10 万件时 1.31 年(不划算),20 万件时 0.66 年(划算)——翻转发生在 13.1 万件附近。增量翻倍到 9 万,同一产量下回收期也翻倍;增量减半到 2 万,10 万件就只要 0.58 年。

所以谈模具价,本质是谈临界点:把复合模从 6 万谈到 5 万,增量投资从 4.5 万降到 3.5 万,临界点就从 13.1 万件降到 10.2 万件——原本不够量的产品,一下子就够量了。

表 B:复合模投资 × 单件差(回收期,年)

复合模投资 \ 单件差 0.25 0.3434 0.45
40,000 0.3333 0.2427 0.1852
60,000 0.6000 0.4368 0.3333
90,000 1.0000 0.7280 0.5556

(年需求固定 30 万件;增量投资 = 复合模投资 − 单工序模投资 1.5 万。)

这张表回答的问题是:供应商报的节拍和良率如果灌了水,我有多脆弱?单件差从 0.3434 掉到 0.25(比如实际节拍没达到 2 秒、良率没到 99%),回收期从 0.44 年拉长到 0.60 年——还在可接受区间;但如果同时复合模涨到 9 万,就变成 1.0 年,决策直接翻到临界点上。

结论:单件差是复合模方案的生命线,谈完价格务必追一句实测节拍与良率。

表 C:保守 / 基准 / 乐观 三情景(含 3 年 NPV)

情景 复合模投资 单件差 回收期(年) 3 年 NPV(万元) 说明
保守 72,000 0.30 0.6333 16.68 模具涨 20%、单件差降 10%
基准 60,000 0.3434 0.4368 21.12 当前参数
乐观 54,000 0.38 0.3421 24.45 模具降 10%、单件差涨 10%

3 年 NPV 按 10% 折现率算:Σ(年节省 ÷ (1+10%)^t) − 增量投资。即便在折现后、即便在保守情景下,NPV 仍有 16.68 万元净正——这说明本例的决策不是「勉强划算」,而是有相当厚的安全垫。

三情景的回收期区间是 0.34 – 0.63 年(4.1 – 7.6 个月)。区间窄,说明这个结论对参数不敏感,可以放心拍板;如果你的算例跑出来区间是 0.8 – 2.5 年,那就说明参数还没测准,先去车间把节拍和良率实测一遍再谈钱。

常见坑清单

# 坑 后果 怎么避
1 用复合模总价 6 万当增量投资 回收期虚高 33%,错杀好方案 分子用「B − A」,先问另一方案本来要花多少
2 只比加工费、不算良率和模具摊销 单件差低估 14.5% 比「单件全成本」,口径要齐
3 年需求用销售给的市场容量 回收期被严重美化 用近 12 个月实际入库量 × 保守系数
4 拿累计需求比临界点 小批量项目误判为划算 临界点比的是年需求
5 单工序模已在用,仍按新品算增量 高估增量、错杀方案 已摊的模具边际上不再计入
6 节拍用设备标称 SPM 倒推 单件差虚高,回收期偏乐观 用含上下料、换模的实测工时
7 良率用「经验值」而非实测 良率是分母,误差被放大 拉最近三批的实际合格数 ÷ 投入数
8 忽略模具寿命与回收期的关系 没回本模具先报废 检查复合模寿命 ≥ 回收期内累计产量
9 只看静态回收期,不折现 长周期项目判断失真 补一个 3 年 NPV(套表 06-表C 已给)
10 参数散落在公式里 改一个数要翻三张表 参数集中在唯一参数区,改完自动联动

这套表适合谁用?边界在哪?

适用 不适用
单工序模 / 复合模 / 级进模的两两比选 需要分摊多工序在制品的联副产品
已知或可估年需求的定型零件 完全定制、一年只做几十件的一次性件
模具投资 1 万–20 万的中小额决策 需要完整资本预算(含税盾、残值)的大额投资
财务给老板做「开不开模」的快速判断 法定会计核算与所得税申报口径

本表算的是经济账。质量一致性、交期弹性、技术保密、资金占用这四项不进公式,但它们经常让结论反向——套表「08-决策字典」里列了这四项的判断口径,需要人工加权后再定。

复合模投资回收期常见问题 FAQ

复合模比单工序模贵好几万,凭什么说划算?

因为贵的部分是一次性的,省的部分是每件的。本例模具多花 4.5 万,但每件省 0.3434 元,做满 13.1 万件就把差额赚回来了;基准 30 万件时,只要 5.2 个月。判断划算与否不看模具贵多少,看年需求过不过临界点。

静态回收期和 NPV 该用哪个?

快速判断用静态回收期,正式决策补 NPV。静态不折现,适合 1–2 年的短周期模具投资;折现率高的企业或周期长的项目必须看 NPV。本例两套口径结论一致(静态 0.44 年,3 年 NPV 21.12 万元净正),所以不存在取舍问题。

模具寿命要不要进回收期计算?

不进公式,但要做一道约束检查:复合模寿命必须 ≥ 回收期内的累计产量,否则模具还没回本就报废了。本例复合模寿命 100 万件,回收期 5.2 个月对应约 13 万件,远在寿命之内,安全。套表 06 表底部有一条自动提示,寿命不够会直接报警。

单件差怎么测才准?

两个参数最关键:等效节拍和良率。节拍要含上下料、工序间转移和换模分摊,不能用设备标称 SPM 倒推;良率用最近三批的实际合格数 ÷ 投入数,不能用经验值。这两个数一动,单件差就动,回收期跟着动——谈模具价之前先测准它们。

年需求不确定怎么办?

跑三情景(套表 06-表C 已内置保守 / 基准 / 乐观),看回收期区间。区间窄(如本例 4.1–7.6 个月)说明结论稳健,可以拍板;区间宽到跨过 1 年门槛,就说明需求风险主导决策,此时更稳妥的做法是先按单工序模爬坡,等需求验证后再换模。

复合模和级进模怎么选?

本文比的是单工序模 vs 复合模(同一副模具内一次完成多工序)。级进模是另一条路线:模具更贵(10 万级)、节拍更快、排样利用率更高,但适合产量更大(通常 50 万件/年以上)的零件。三者的分界线要单独算,方法完全一致——增量投资 ÷ 单件差,找各自的临界点。

作者与更新说明

本文由汪斌(老汪)基于制造业成本咨询实务整理。汪斌,安徽小微之家会计服务有限公司负责人,制造业财务数字化、业财融合与管理会计方向,长期为中小企业提供成本核算与经营分析落地服务。

文中算例为教学模拟参数,由公开成本科普文章的示例数字反推得到的自洽参数集,不对应任何真实企业;方法、公式与表格结构可直接复用。

汪斌带你开公司 | 老汪洞察 | 小微之家会计服务 · www.accunion.cn

更新于 2026-10。


付费资源
Excel 套表 + 操作指南 + 网页测算器

付费资源里到底有什么?三件套一次说清

正文到这里,算法已经讲完了——公式、参数怎么取、坑在哪,全部免费读完。下面这三份文件,是给「要拿去算自己产品」的人准备的:把上面那套算法做成能直接填数的表,换成你的参数,10 分钟出你自己的回收期和临界点。

① Excel 测算套表 · 9 个工作表,全公式联动
改一格,其余 8 张表自动联动;9 条勾稽自动判 PASS / FAIL,算错当场报警;填进年需求,表直接告诉你值不值得开复合模、多久回本。
00 说明 · 01 参数 · 02 基础数据 · 03 计算 · 04 结果 · 05 比价 · 06 敏感性 · 07 校验 · 08 决策字典
② Word 操作指南
逐区讲怎么填、数从哪里取、填错了会在哪里露馅,附参数取值参考与常见错误处理。第一次用先看这个,能省掉大半的来回试。
③ 网页版互动测算器 · 单文件 HTML

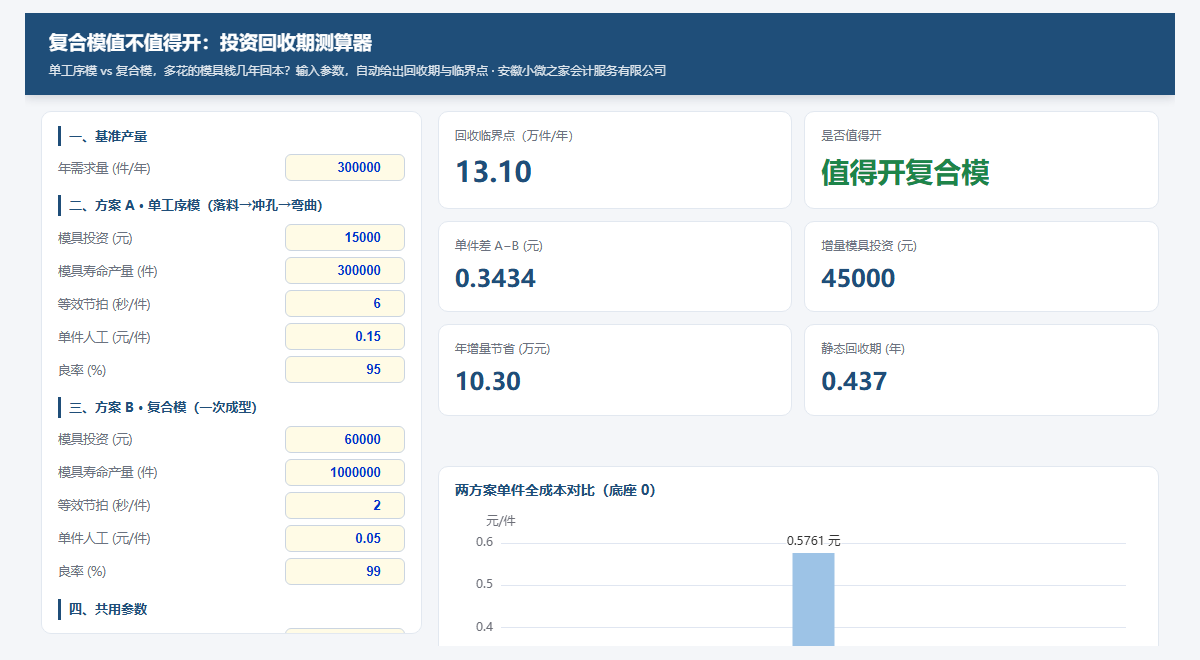

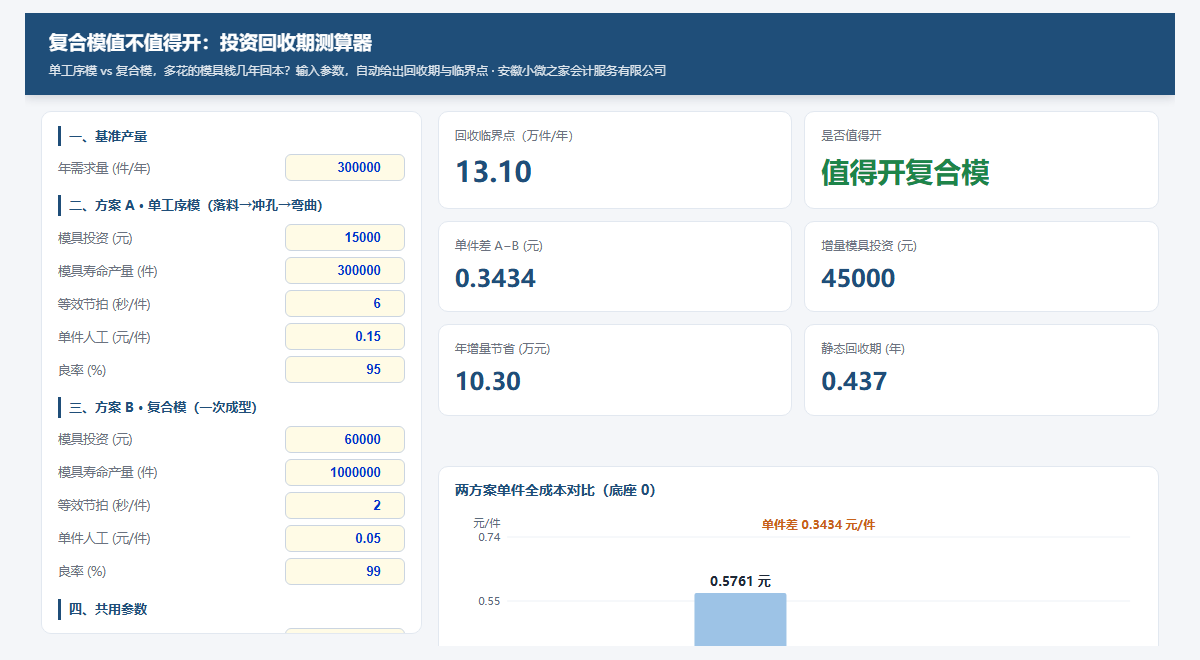

不想装 Excel、只想先试算时用。双击用浏览器打开,左边改参数,右边实时出结果:两方案成本对比、回收期随产量曲线(标出临界点)、保守/基准/乐观三情景。逻辑与 Excel 套表逐条一致。
这表谁用得上
✓ 模具报价单摆在桌上,要在签字前算清几年回本的
✓ 产量爬坡中,想知道多大批量才该换工艺路线
✓ 车间报的节拍、良率跟财务对不上,需要一个共同口径
✓ 想把开模决策做成公司标准模板,交给业务人员自己填
拿到手,三步走完
1打开「01-参数」,只改黄底蓝字的格子(黑字是公式,别动)。
2切到「04-结果」,看单件差、增量投资、回收期与临界点。

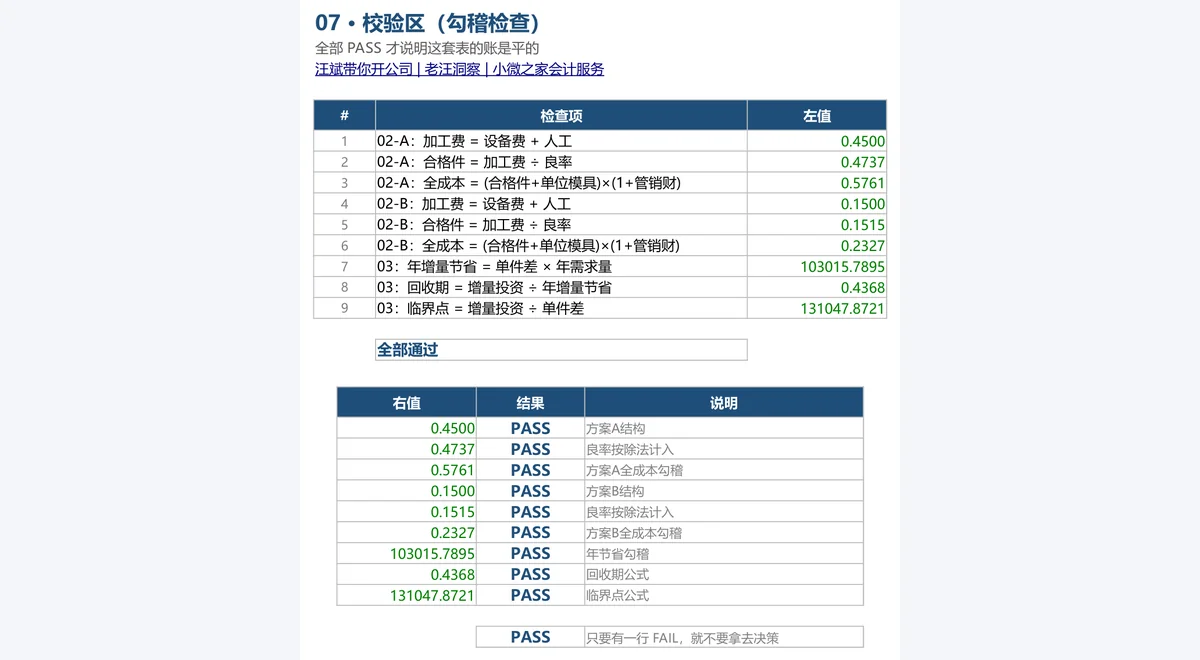

3切到「07-校验」,9 条勾稽全 PASS 才算数——有 FAIL 就是哪里填错了。
包里另附一份《先看我》,写了出厂示例参数和三条最容易算错的地方,用来验表装得对不对。
三件套 ¥19.9 · 加入 VIP 享全站免费下载
正文我一分钱没收,全公开。开模差四万五,回本差半年——觉得上面这套算法对你有用,再考虑要不要买这张表。

微信二维码

有具体零件要测算、或者想把这套表接到贵司 ERP 数据上,可以扫码聊聊。


留给读者的一句话

开模决策这件事,难的不是算回收期,是把三个数取准:增量投资(另一个方案本来要花多少)、单件差(节拍和良率实测过没有)、年需求(是实际排产还是市场想象)。公式十分钟就能写完,这三个数要跑到车间和排产计划里去要。把取数路径打通了,临界点自己会浮出来——那才是业财融合真正的接口。
