制造业月末关账完整检查表:7个业务断点、责任人与关闭证据
本文简介: 制造业月末关账慢,常卡在采购、仓库、车间、委外、销售、成本和总账之间的业务断点。本文给出责任人和关闭证据清单。
更新于 2026 年 9 月。 我是老汪(汪斌),长期做制造业财务、业财系统和数据建模实务。本文是公众号内容的官网扩容版:保留原文主案例,并补充底稿字段、验收标准、边界说明、FAQ 与可下载资料;文中模拟案例不对应真实客户,也不替代企业会计政策、内控审批或专业意见。
月底最让财务疲惫的,有时不是分录多,而是算到一半,又有人说:“等一下,还有一张单。”
采购在等供应商确认价格,仓库还有入库单没审核,车间说已经完工,系统里却还有在制数量。成本刚跑完,退料单又补进来了;凭证已经生成,业务报表和总账却对不上。
这是一个制造业月结的示意场景,不是某家企业的真实案例。它想说明的,是一种工作上的消耗:财务不断催单、补数、重算,却没有把“到底卡在哪一步”变成可交接的任务。
当然,关账慢也可能与系统性能、核算复杂度或人员配置有关。这篇先拆其中一类:业务已经发生,单据、口径和核算结果却没有接上。
我更建议财务先做一张断点清单。不是简单列出“哪个部门还没交资料”,而是写清楚:什么业务没有闭环、影响哪张表、谁补什么、拿什么证明已经处理好。
一、先分清:业务截止,不等于财务关账完成,应该怎么判断?
“仓库关了”“成本跑了”“总账结了”,不是同一件事。
业务截止,是确定本期业务的边界,并按权限控制后续变更;成本核算,是在确认的数据和规则上计算金额;财务结账,还要完成凭证处理、明细核对、调整复核与报表检查。
金蝶的库存关账说明强调,为后续核算提供稳定的数据环境。这里的稳定,不是让业务停止,而是不能一边用某个版本对账,一边任由这个版本的单据继续变化。
所以,月结开始前先约定四件事:核算组织、所属期间、业务截止口径,以及截止后的补单和调整机制。
截止后才发现的本期事项,仍要按事实和适用会计政策处理,不能因为关了系统就全部推到下月。业务发生日期、单据录入日期和会计处理期间需要分别留痕,不靠随意改日期来消除差异。
本文主要覆盖制造业存货与成本链条,不是一张包含资金、薪酬、税务、合并报表等全部事项的月结总清单。下面七类,也不是必须逐项串行完成的软件按钮顺序。

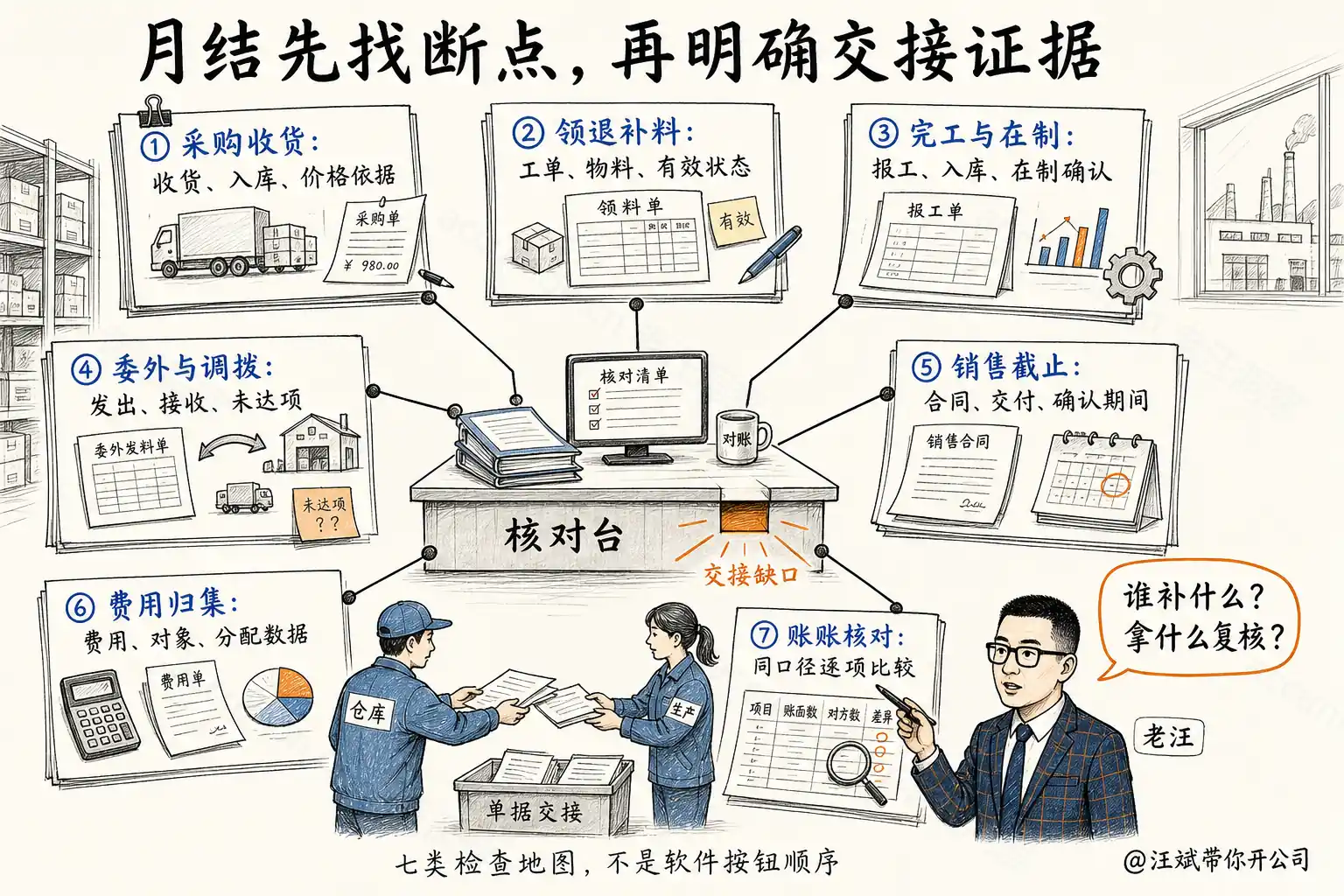

二、沿业务链,查这七个断点,应该怎么判断?
第一处:货已经收了,入库与采购结算没有接上
供应商把货送到了,仓库有签收记录,但入库单仍在待审核;或者数量已经入账,价格、运费和结算依据还在等确认。后面领料、计价和应付核对都会受影响。
财务应把收货记录、采购入库和采购结算资料放到一起,检查是否属于本期、数量与单位是否一致、入库状态是否有效、未结算部分有没有合理的金额依据。
发票未到,不等于业务没有发生。需要暂估或其他期末处理时,应依据企业适用制度、合同和验收等资料办理,并留好后续对账与调整线索,不能统一按零金额入账。
这一处由采购、仓库和应付会计协同。通过标准不是“采购已回复”,而是相关数量、金额依据和处理状态已经能追溯;暂未完成的部分有明确清单、责任人和处理方案。
第二处:领料、退料、补料发生了,却没落到正确工单
车间退回了材料,仓库也收到了,但退料单没有审核,或者没有关联原工单。库存可能变了,原产品的成本却没有相应变化。
先按工单、物料和单位归集领退补料,再查来源关系、有效状态与期间。尤其留意无来源退料、异常负耗用、重复补料以及月底集中补单。
这里沿用退料篇的判断,但不再重算那个案例:要查的不是“有没有一张退料单”,而是这张单有没有进入正确对象的本期耗用。
仓库和生产负责确认业务,成本会计核验归集结果。不能为了把某张工单的超耗压下去,就把材料挪给别的工单;确认后的退补料还要在重算结果中复核一次。
第三处:车间报了完工,完工入库与期末在制没对齐
车间报工100件,仓库只入库90件,差的10件可能待检、返工,也可能只是单据未处理。不能直接把这10件补成完工入库,更不能为了结账把在制全部清零。
应把报工、质检、完工入库和期末在制记录放到同一个范围里,确认各自表达的状态。返工、报废和部分完工,需要按企业工艺及核算办法单独说明。
在产品不是“月底没清完的尾巴”,它本来就可能跨月存在。需要确定的是实存数量、完工程度、投料情况和分配依据,而不是把所有工单都改成结案。
生产、计划、质检与仓库交回经确认的数量和状态,成本会计再验证完工与在制分配。通过标准是数量差异有解释、成本分配有依据,不是状态栏统一显示“完成”。
第四处:委外或调拨的一头出了,另一头还没接上
材料已经发到供应商,委外加工收回了多少、还留在外面多少、加工费归到哪里,却没有一份对应清单。跨仓调拨也可能出现调出已处理、调入未处理的情况。
委外业务要沿委外订单核对发料、收回、退回、在外结存及加工费依据。调拨则核对同一来源单的两端数量、时间、仓库与在途状态,不能把两类业务混成一笔总差额。
有在途、有委外余料,不一定是错误;没有对应关系、长期无人确认,才是需要追查的信号。如果跨了法律主体,还涉及双方交易、往来和必要的合并抵销,不能当成普通库内移动。
采购或委外负责人、收发两端仓库共同确认,财务保留数量与金额口径。通过标准是每个未达项有对象、有原因、有后续节点,不要求月底所有余额都归零。
第五处:货发出去了,收入与成本的确认依据没对齐
月底的发货、签收、验收和退货,最容易落在不同日期。仓库说“已经出库”,销售说“客户还没验收”,财务若只盯发票或出库状态,就可能用错期间。
执行企业会计准则的企业,需要按收入准则及合同实际履约情况判断收入确认。出库、开票、收款或客户签收,都不能脱离具体条款,被机械当成适用于所有交易的唯一开关。
财务可以先列出临近期末的发货与退货,逐笔匹配订单、物流、签收或验收资料,并核对收入、发出商品或存货、销售成本等记录的处理是否一致。
销售和物流补齐事实,财务作会计判断并复核金额。通过标准是一笔业务的期间与处理依据能解释清楚,不是为了让毛利好看,倒推收入或成本应该放在哪个月。
第六处:费用已经发生,成本归集与分配依据没备齐
电费账单未到、工资分配表未确认、折旧或外协加工费未归集,成本照样可能“跑成功”。但程序执行成功,只能证明计算完成,不能证明投入的数据完整。
先检查本期应纳入的费用是否有漏项,再检查费用进入哪个部门、成本中心或成本对象。没有准确账单时,符合条件的期末估计应有测算依据、审批和后续调整安排,不能拍一个数填进去。
然后查分配依据:工时、机器工时、产量等数据是不是本期版本,单位是否一致,异常零值与大幅波动有没有确认。
费用会计、设备或人事等相关岗位提供数据,成本会计负责规则与结果复核。为了赶结账临时换分摊方法,可能把等待问题变成成本口径问题;规则变更须按企业程序审批并说明影响。
第七处:子账和成本都跑完了,对账却只看合计
存货报表有金额,总账也有余额,两边合计相等,不能直接宣布过关。可能是某类存货多了、另一类少了,也可能是凭证的科目或辅助核算维度落错了位置。
先统一组织、期间、币种、科目映射和凭证状态,再按存货类别、科目及必要的辅助维度比较。对未生成、未审核或未过账的凭证,要单独识别,避免拿两个不同阶段的结果硬对。
差异要追到业务单据、凭证或明确的核算规则。不要录一笔没有业务依据的“平账数”,让本月看起来对上,把问题埋进下个月。
这一处由成本、存货与总账岗位共同收口。发现业务数据变更后,还要判断哪些核算、凭证和报表需要重新生成或复核,不能只修其中一张表。

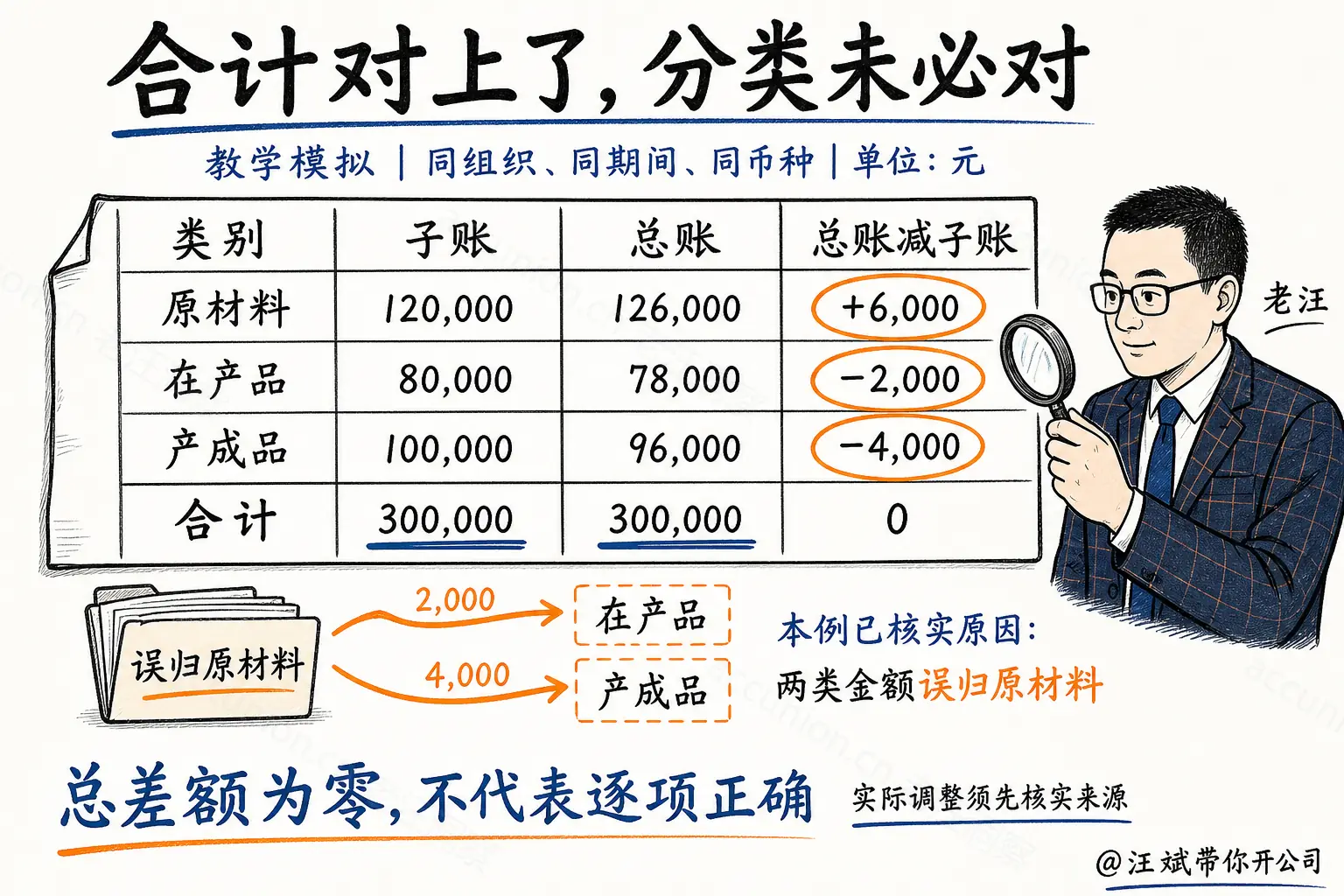

三、合计都为30万元,为什么仍然没有对好
用一组教学模拟数据,把最后这个断点说透。假设同一企业、同一期间、同一币种,子账已经复核;排除其他调整,只演示总账分类错位。
子账中的原材料是12万元、在产品8万元、产成品10万元,合计30万元。
总账对应余额则是原材料12.6万元、在产品7.8万元、产成品9.6万元,合计也是30万元。
按“总账减子账”的方向逐项计算,差异分别是:原材料多6000元,在产品少2000元,产成品少4000元。正负相加,恰好为零。

总差额为零,只说明正负抵消,不说明每一项都正确。这三项差异也不等于三笔独立错误,可能来自同一笔分类处理。
为让算例闭合,再补充一个已核实的模拟原因:总账把应归入在产品的2000元、应归入产成品的4000元,错误归入了原材料。
确认依据并履行更正程序后,三类余额分别回到12万元、8万元和10万元,合计仍是30万元。改正的是分类,不是让企业多出或少掉6000元资产。
实际工作中不能看到这组差异,就照着做同样调整。还要排除子账不完整、科目映射不同、手工调整、计价变更和统计范围不一致,再决定改哪一边。
配套表保留了这组完整数字与公式,读者可以修改输入,观察为什么“合计差额”和“逐项差额”必须同时检查。差异绝对值之和仅是排查指标,不是损失金额,也不是应调账金额。

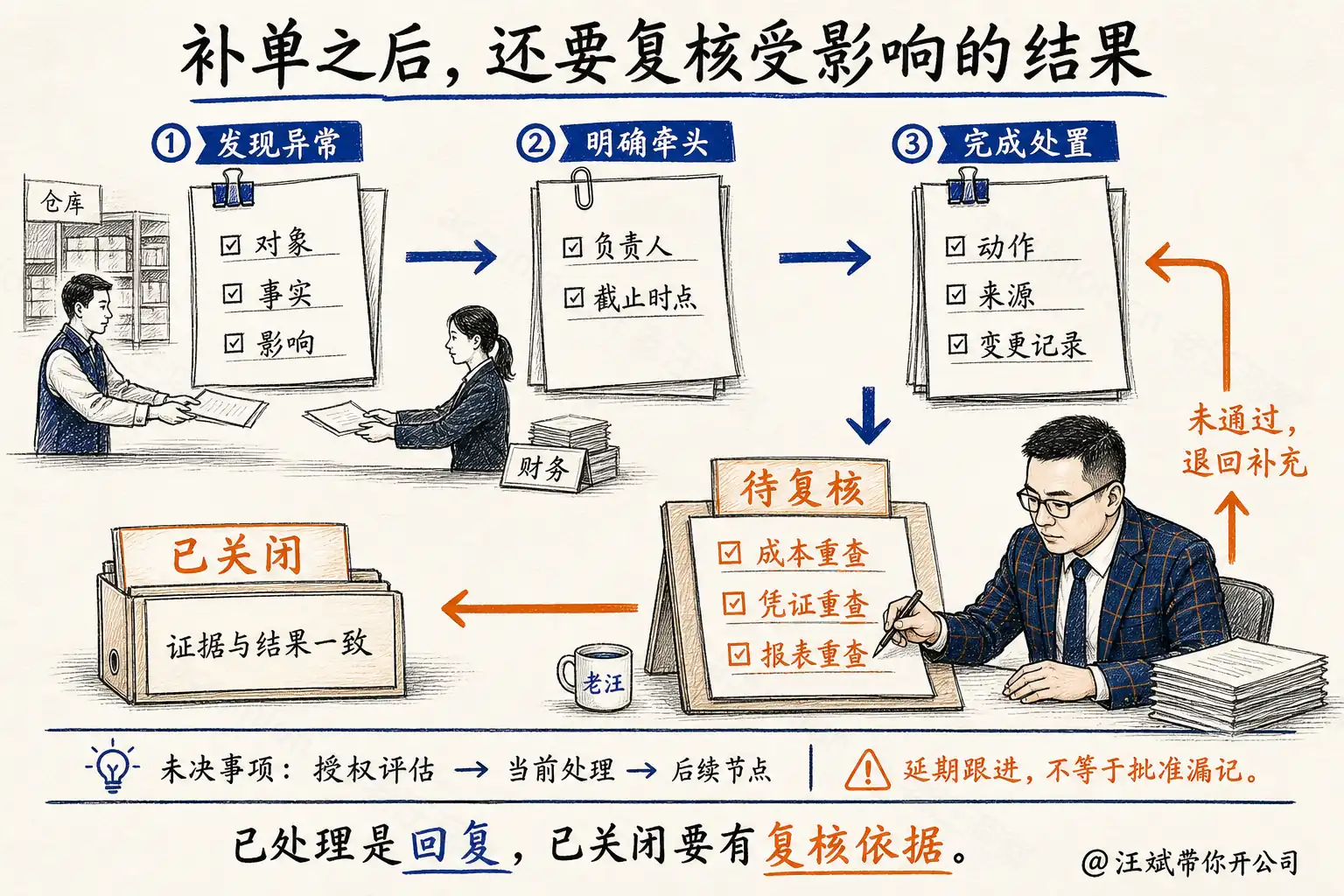

四、把七个断点,变成有先后的交接清单,应该怎么判断?
如果只是把七类问题发进群里,月底仍然会变成轮流回复“正在处理”。
我建议用一张共享台账,让每条异常都落到同一套字段:业务对象、具体事实、影响范围、牵头人、计划完成时间、处置动作、复核证据和最终状态。
不要只写“仓库有问题”。应写成类似这样的一条任务:某张八月入库单尚未审核,仓库确认收货数量,采购补充价格依据,应付会计确认本期处理;处理后由指定复核人检查入库与应付的关联结果。
多个岗位协同,也要明确一个牵头人。完成时间不能只填“尽快”,证据不能只填“已沟通”,处理人回复完成后仍应进入“待复核”,不能自动变成“已关闭”。

时间上,可以分三轮推进,但不规定所有企业都在同一天完成。
第一轮,在月末前预检。确认核算范围、费用与分配标准,提前追踪长账龄在途、委外余料、异常工单和未完成单据,避免月底才第一次发现。
第二轮,围绕业务截止收口。按公司安排取得截止时点记录,核对收发存、完工在制和各类未达项;截止后补入的本期事项走审批与变更记录,必要时安排受影响范围重算。
第三轮,核算后复核。成本、凭证、明细账与总账按同一口径检查;既看差额,也抽查差额为零的项目,并保留最终版本。
这不是“采购结束后财务才开始”的单线接力。有些任务能并行,有些依赖上游数据,顺序要服从企业系统、业务模式和计价方法。把前置条件写出来,比统一喊“大家提前一点”更有用。
五、关账要有通过标准,也要留好未决事项,应该怎么判断?
不是所有未结算订单、在途材料和未完工工单,都必须在月底清掉。真正需要决定的,是这些事项有没有被恰当记录,是否影响本期核算,以及未解决风险是否已经评估。
不能为了追求“零异常”,删掉清单上的问题;也不能因为金额小,就自动忽略缺少业务依据或越权处理的问题。
对影响本期核算的重要事项,应先核实、完成必要处理并复核;确有未决项时,由有权限的负责人依据适用制度评估,记录当前处理、后续节点和责任人。延期跟进不等于批准漏记,更不代表系统允许强行结账。
只有处理动作、相关结果和复核证据对应上,才把事项标为已关闭;重新发现问题,可以重新打开,保留原处理记录。
我把文中的方法整理成了《制造业月结业务断点排查与跟进表》:七类断点的逐项检查、异常跟进台账、月结节奏安排,以及上面的分类对账算例。没有复杂装饰,主要供财务带着业务同事一起使用。
先从本月最常卡住的环节开始,挑出几项反复出现的问题,把责任人、完成时点和关闭证据真正填上。配套表放在下方,可按本企业的业务分工调整使用。
关账提速,不是让财务把最后一个按钮点得更快,而是让上游少留几个说不清、接不住、反复重做的断点。
我是老汪,专注于制造业财务人的专业成长,也致力于推动中小制造企业的业财融合、财务数字化与转型升级。
官网加餐:断点清单怎样变成关账控制表?
| 业务断点 | 牵头角色 | 最低关闭证据 | 关闭后还要复核什么 |
|---|---|---|---|
| 收货未入库或未结算 | 采购、仓库 | 收货单、入库单、暂估清单 | 存货与应付暂估 |
| 领退补料未落工单 | 车间、仓库 | 领退料单、工单号 | 材料耗用和在制 |
| 完工与在制不一致 | 车间、成本 | 完工记录、盘点或产量确认 | 完工成本和在制成本 |
| 委外或调拨未闭环 | 供应链 | 对方单据、在途清单 | 在途与暂估 |
| 发货、收入、成本不同步 | 销售、财务 | 发货和收入确认依据 | 收入成本配比 |
| 费用归集依据不全 | 成本、业务部门 | 发票、合同、分摊底稿 | 期间和成本对象 |
| 子账与总账只看合计 | 模块会计、总账 | 明细勾稽表 | 分类、期间和对象差异 |
关账任务应该怎么排优先级?
先处理会改变后续计算基础的事项,例如入库、领料、完工和在制;再处理费用归集与分配;最后完成子账、总账和报表复核。同一事项如果会影响多个模块,要在清单中写出所有受影响结果,避免补单后只重跑一半。
未决事项应该怎么留痕?
- 记录业务事实、金额范围和影响报表。
- 写明暂行处理口径和批准人。
- 指定责任人、补证日期和逾期升级路径。
- 次月关闭时回看是否需要调整或冲回。
- 保留补单前后版本与复核证据。
下载《制造业月结业务断点排查与跟进表》,可直接补充本企业的截止时间、责任人和关闭证据。
常见问题 FAQ
1. 系统已经关账,还能处理本期漏单吗?
系统状态不能替代业务事实。应按权限和企业流程处理补单、暂估或调整,并分别保留业务发生日期、录入日期和会计期间。
2. 子账与总账合计一致就算关账完成吗?
不算。还要检查分类、期间、成本对象和明细构成,防止差异互相抵消。
3. 七个断点必须按顺序逐项完成吗?
不一定。它们是排查框架,不是所有ERP都相同的软件按钮顺序。企业应根据依赖关系和风险排程。
