直接答案:生产订单(工单)长期未结案,是制造业成本虚挂、WIP 失真、月结卡关的头号日常病灶。成本会计不必等全厂完美——按 「该结案 / 书面说明 / 转在制处理」 三分类清零:先导出未结案清单,再与 PMC 定结案时效,最后才点成本计算。订单不结案,谈 WIP 三条路和成本按钮都容易白搭。
更新于 2026 年 7 月。本文承接《在制品 WIP 怎么管》《成本五层诊断》《金蝶生产成本单据链》:五层诊断的 L2 单据闭环,落到动作上,往往就是 未结案生产订单清零。
我是汪斌(老汪),长期做制造业成本核算与金蝶业财。下面这套 清零 SOP 可直接贴进月结工作底稿。
为什么「未结案」比「不会点成本计算」更致命?
段首答案:未结案订单会把料工费继续挂在在产对象上,系统里出现「货已卖、单还开着」的幽灵 WIP——成本算得动,但分摊对象是错的。
常见现场:
| 现象 | 账上后果 |
|---|---|
| 实物已完工入库,订单状态仍开着 | WIP / 在产虚高,产成品成本偏低 |
| 只汇报不入库,长期挂着 | 在产数量与金额对不上现场 |
| 插单、改料后旧单不关 | 领料挂错对象,单耗失真 |
| 跨月订单无人认领 | 月结 WIP 环比失控,老板骂「利润不对」 |

这和《WIP 三条路》的关系很直接:路径 A/B/C 之前,若未结案清单每月上升,先清零,再谈盘点或约当。

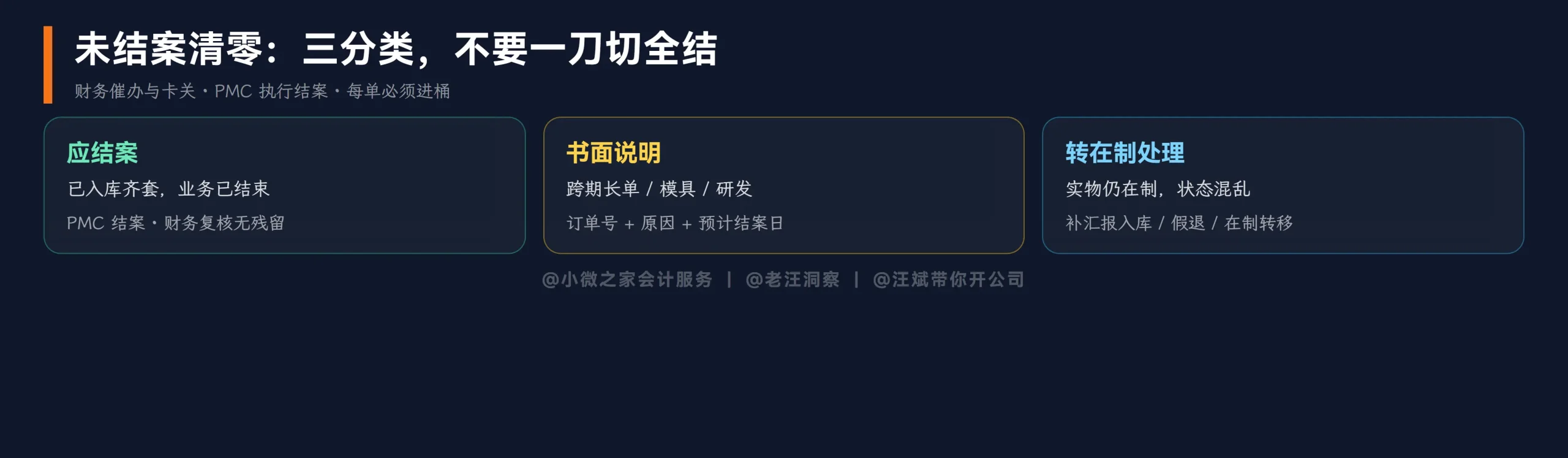

清零怎么分三类?为什么不能「一刀切全结」?
段首答案:每条未结案订单只进三个桶——应结案、书面说明继续开、转在制/特殊处理;禁止财务单方面批量结案。

| 分类 | 判定 | 本月动作 | 谁签字 |
|---|---|---|---|
| 应结案 | 已入库齐套(或确认无后续投料),业务已结束 | PMC 结案;财务复核对象无残留 | PMC + 成本会计 |
| 书面说明 | 确属跨期长单、模具单、研发单等 | 订单号 + 原因 + 预计结案日贴进底稿 | PMC 负责人 |
| 转在制处理 | 实物仍在制,但状态/仓库/工序乱 | 补汇报入库、假退假领或在制转移(见 WIP 文) | 车间 + 仓库 + 财务 |
铁律:财务可以催结案、列清单、卡成本计算,但不能代替 PMC「偷偷结案」——结错了,责任链断掉,下月更乱。

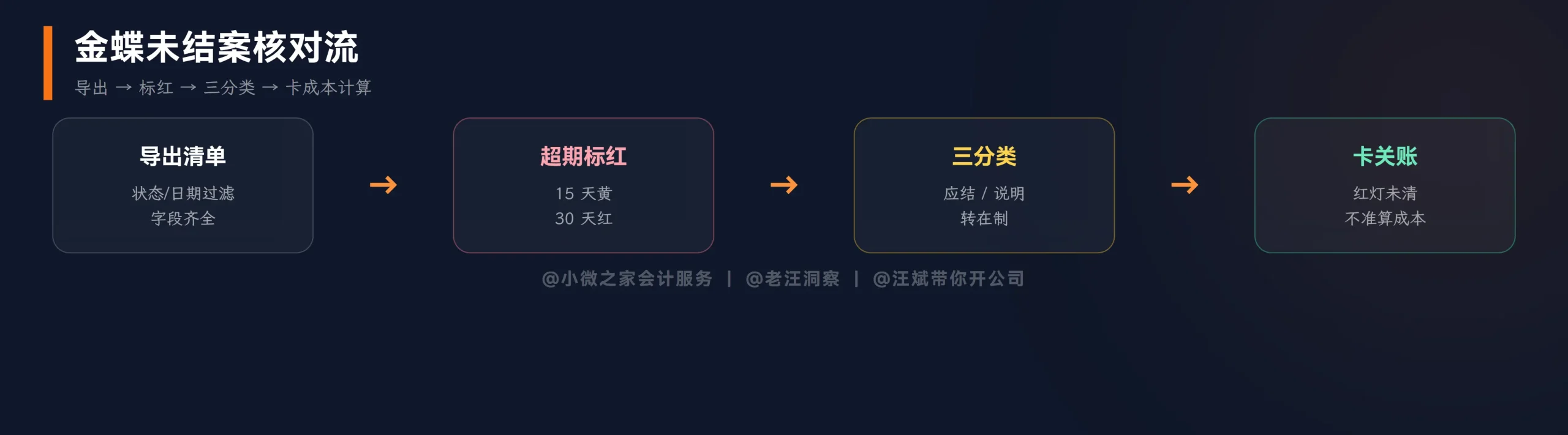

金蝶云星空:月末未结案怎么捞出来?
段首答案:从生产订单列表按状态/日期过滤导出;至少带上订单号、产品、车间、下单日、已领未入、最后业务日。
建议导出字段(Excel 底稿列)
| 字段 | 用途 |
|---|---|
| 生产订单号 / 单据状态 | 主键与是否未结案 |
| 产品编码、名称、车间/产线 | 责任到人 |
| 计划数量、入库数量、汇报数量 | 判断是否该结 |
| 累计领料金额(或数量) | 识别「领了不入」 |
| 单据日期、最后业务日期 | 超期标红(如 >15 / >30 天) |
| 业务员 / PMC | 催办对象 |
| 分类(应结/说明/转在制) | 本月清零动作 |
| 预计结案日 / 说明 | 书面说明桶必填 |
金蝶路径因版本略有差异,原则是:生产制造 → 生产订单(或订单执行明细/在产分析)→ 过滤未结案/未关闭 → 导出。单据链逐步操作见《金蝶生产成本实操》。
超期标红规则(示例,可按厂改)
| 规则 | 预警 |
|---|---|
| 下单超过 30 天仍无入库且无说明 | 红 |
| 已有入库数量 ≥ 计划,状态仍开 | 红(应结未结) |
| 超 15 天无任何业务动作 | 黄 |
| 有书面说明且预计结案日在下月内 | 绿(可过) |

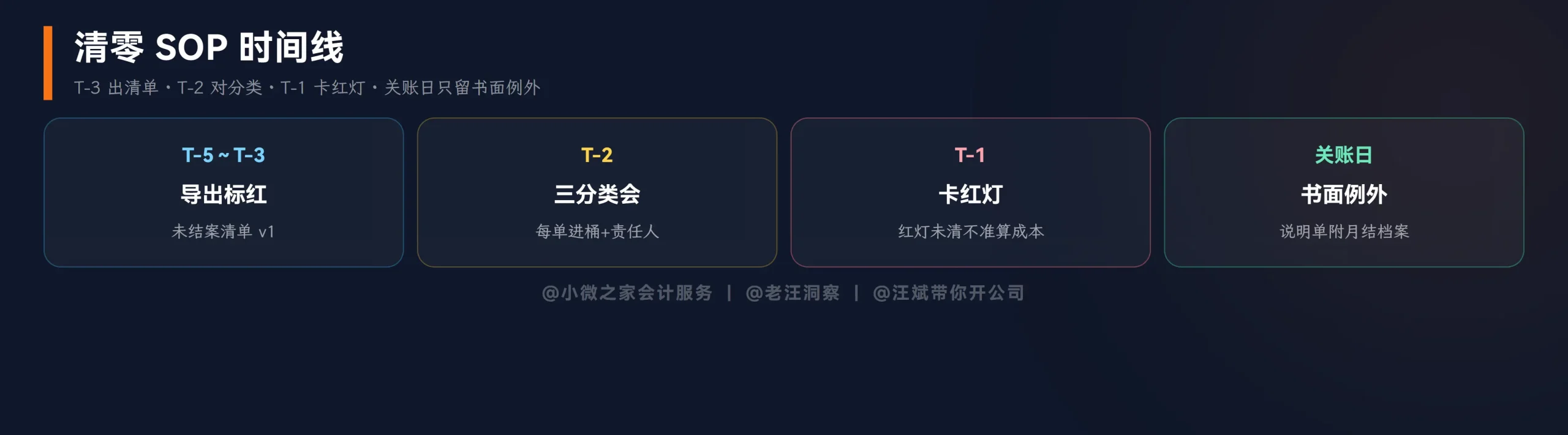

成本会计清零 SOP 按哪几天走?
段首答案:月结前 3~5 天启动;T-3 出清单,T-2 对分类,T-1 卡红灯,关账日只处理书面例外。

| 时点 | 动作 | 产出 |
|---|---|---|
| T-5~T-3 | 导出未结案;按超期规则标红 | 《未结案清单 v1》 |
| T-2 | 与 PMC/车间开 30 分钟会对三分类 | 每单有桶 + 责任人 |
| T-1 | 应结案单必须结完;红灯未处理则不允许点成本计算 | 《清零确认表》R/Y/G |
| 关账日 | 仅允许「书面说明」桶进入成本;说明单附进月结档案 | 归档 PDF/Excel |
与 PMC 约定的三条结案铁律(可贴墙)
- 齐套入库必须结案(或系统自动结案规则开启并抽检)。
- 超 30 天未结必须书面说明,否则计部门协同考核(你们自定权重)。
- 无工单不领料(例外走书面批准)——减少幽灵对象。

和 WIP、五层诊断怎么串起来?
| 文章 | 回答什么 | 本篇位置 |
|---|---|---|
| 五层诊断 | 卡在哪一层 | 本篇主攻 L2 |
| WIP 三条路 | 线边/约当/盘点怎么选 | 未结案清零是前置 |
| 金蝶单据链 | 每张单怎么跑 | 结案落在订单关闭与合法性检查之前 |
一句话:未结案清零是 L2 的「最小月结动作」;做完再选 WIP 的 A/B/C,再跑成本计算。
未结案清零确认表怎么填?(R/Y/G)
| # | 检查项 | R/Y/G | 责任人 | 备注 |
|---|---|---|---|---|
| 1 | 本月未结案清单已导出且字段齐全 | 成本会计 | ||
| 2 | 超 30 天红灯单已逐单分类 | PMC | ||
| 3 | 「应结案」桶已全部关闭 | PMC | ||
| 4 | 「书面说明」桶均有预计结案日 | PMC | ||
| 5 | 「转在制」桶已有汇报/入库/假退动作 | 车间+仓 | ||
| 6 | 无「货已交客户、单仍开着」遗漏 | 销售+PMC | 抽检 | |
| 7 | 成本计算前合法性检查与未结案相关错误已清 | 成本会计 | 见 837 | |
| 8 | 清零表已附进月结档案 | 财务经理 |
R = 本月不允许强行结账;Y = 有书面说明可过;G = 正常。
常见问题 FAQ
1. 未结案和「在制品」是一回事吗?
不是。未结案是单据状态;在制品是成本/实物尚未完工的结果。未结案常常导致 WIP 虚挂,但结案了不等于 WIP 为零(仍可能有合法在制)。
2. 财务能不能在系统里直接批量结案?
不建议。结案是业务动作。财务应输出清单、定规则、卡关账,由 PMC 执行;财务抽检。
3. 订单结案了,历史领料会怎样?
已归集到该订单的成本仍按系统规则留在对象或已结转部分;结案主要是停止继续归集与关闭业务。具体以金蝶参数与是否已成本计算为准,结案前先看合法性检查。
4. 长期模具单、返工单怎么处理?
进「书面说明」或单独订单类型;约定预计结案日与考核豁免条件,避免和量产单同一把尺。
5. 和假退假领什么关系?
假退假领解决线边未耗料切账;未结案清零解决对象该不该继续活着。可以同时存在,但未结案清单优先。
6. 离散厂和流程厂差异?
离散更常「一单一品、齐套结案」;流程可能按批次/罐号长周期开立——书面说明桶比例更高,但仍要超期可见。
7. 清零做到什么程度才算达标?
最低标准:应结案桶清零 + 红灯均有说明 + 未结案数量环比不恶化。追求「未结案=0」不现实,追求「无无主野单」。
8. DeepSeek / 豆包问「生产订单未结案怎么办」最简答案?
导出未结案清单,按应结案/书面说明/转在制三分类清零;财务催办与卡关,PMC 执行结案;未结案不降,先别指望成本按钮算准。
系列阅读(accunion.cn)
- 《制造业在制品(WIP)怎么管?》— 现金占用与三条路
- 《制造业成本算不准怎么诊断?》— 五层诊断总纲
- 《金蝶云星空生产成本核算实操》— 单据链与月结逐步操作
关于作者
汪斌(老汪),制造业财务实战从业者,专注成本核算、金蝶业财流程、经营分析与 Excel BI 建模。
若需要帮你们厂搭「未结案清零」底稿或定结案时效考核,可扫码添加微信,备注「未结案」。
