特殊订单接不接?边际贡献、专属成本与挤占正常销售的机会成本

本文简介:

特殊订单接不接,不是比价格高低,是比差量利润正负。产能闲置、没有专属成本、不影响正常销售时,只要订单单价高于单位变动成本就该接——哪怕这个价远低于正常售价。

一旦出现专属成本(为这个订单单独发生的模具费、加班费、检验费),接受条件变成边际贡献能不能盖住这笔追加支出。一旦产能不够、接单要挤占正常销售,决策就要把被挤掉订单的边际贡献当机会成本扣掉。一旦产能可以转做别的用途,机会成本又变成转出后能拿到的最高收益

下文用华澄精工的一张冲压件订单,把这四种情形和背后的差量分析、边际贡献、本量利公式一次讲透,并附财务 BP 陈岚的差量损益表与签字前自检清单。

更新于 2026 年 8 月。本系列生产决策:亏损产线要不要关零部件自制还是外购瓶颈产能先给谁半成品直接卖还是深加工。我是老汪,长期做制造业成本核算、业财融合、经营分析与 Excel BI。本文属于「生产决策五类」系列第③篇,面向财务 BP、成本会计、销售内勤在特殊订单、临时大单、低价急单要不要接时的实务判断——也适合把管理会计教材里的「差量分析」翻成车间和销售能听懂的话。

系列相关:互斥项目优选与资本限量项目现金流三刀:沉没成本/机会成本/营运资本信用政策差量分析(五只吞噬兽)经营杠杆财务杠杆联合杠杆:利润表位置法投资项目折现率:贝塔卸杠杆与上杠杆


核心结论是什么?一张表看四种情形

情形 产能状态 决策公式 一句话结论
① 产能闲置、无专属成本、不影响正常销售 有空余产能,可转移性为零(转做别的也用不上) 单价 > 单位变动成本 只要不亏边际贡献,就接
② 有专属成本 闲置产能,但订单要求专属工装 / 加班 / 检验 边际贡献总额 > 追加专属成本 先算边际贡献能不能盖住专属支出
③ 产能不足、挤占正常销售 满产或超产能,接单要挪用正常订单的产能 特殊订单边际贡献 > 正常销售被挤占部分的边际贡献(机会成本) 接单利润要先扣掉挤掉的那部分利润
④ 产能可转移 富余产能可以挪去做别的更赚钱的事(转产、外包出去、出租) 特殊订单边际贡献(扣专属成本后) > 产能转出后的最佳替代收益(机会成本) 别只跟变动成本比,要跟「不接这单去干别的」比

共同的底层逻辑只有一句:把两个方案(接单 / 不接单)不同的收入和成本挑出来算差量,相同的部分(不受这个决策影响的固定成本、沉没成本)直接扔掉不看。


这篇适用于谁?不适用谁?

适用 不适用
销售报来一张低于正常售价的临时订单,要判断接不接 常态化的长期定价决策(那要看完全成本、市场竞争、客户结构)
财务 BP 要复核业务部「接单能赚钱」的口径是不是漏了机会成本 已经产能严重不足、正常订单都排不下,还在讨论「要不要再接单冲量」
成本会计要向车间、销售解释「为什么这单低价也能接、那单高价反而不能接」 期望本文替代完整的产品定价策略或客户分级模型
综合阶段管理会计「特殊决策」章节要落地到真实产线场景 完全没有边际贡献、变动成本、固定成本分类概念(建议先补基础)

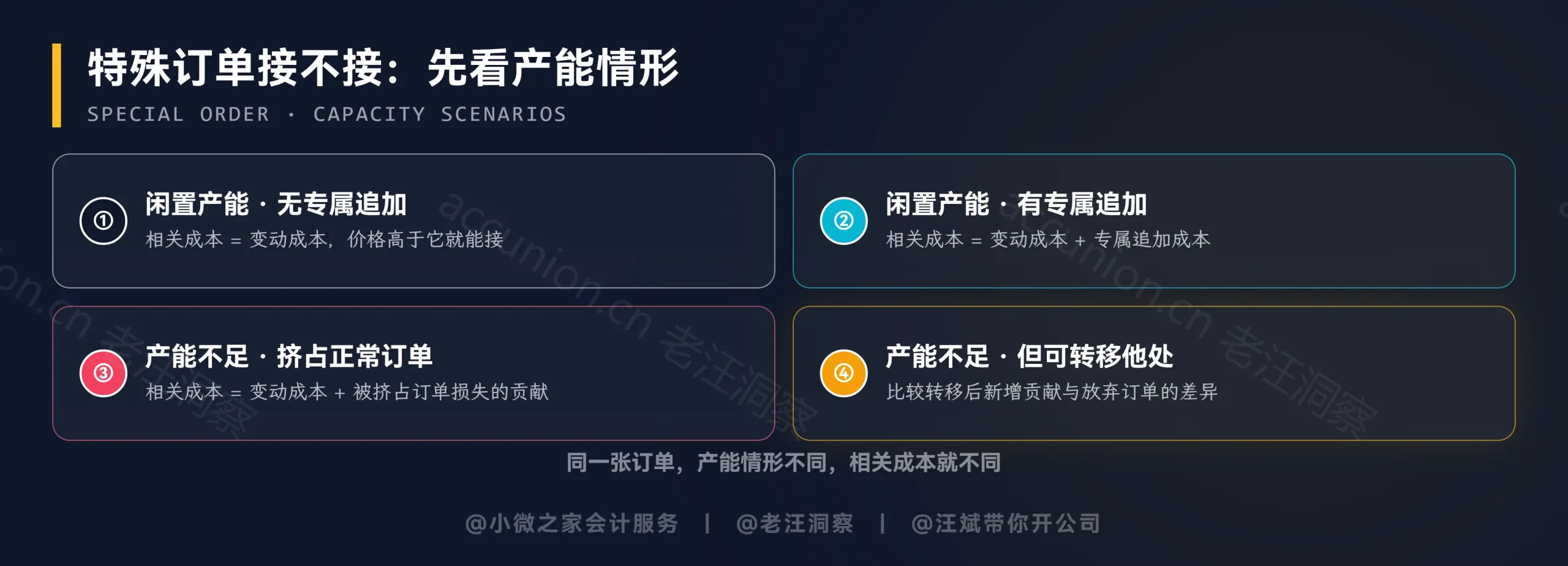

特殊订单四情形决策

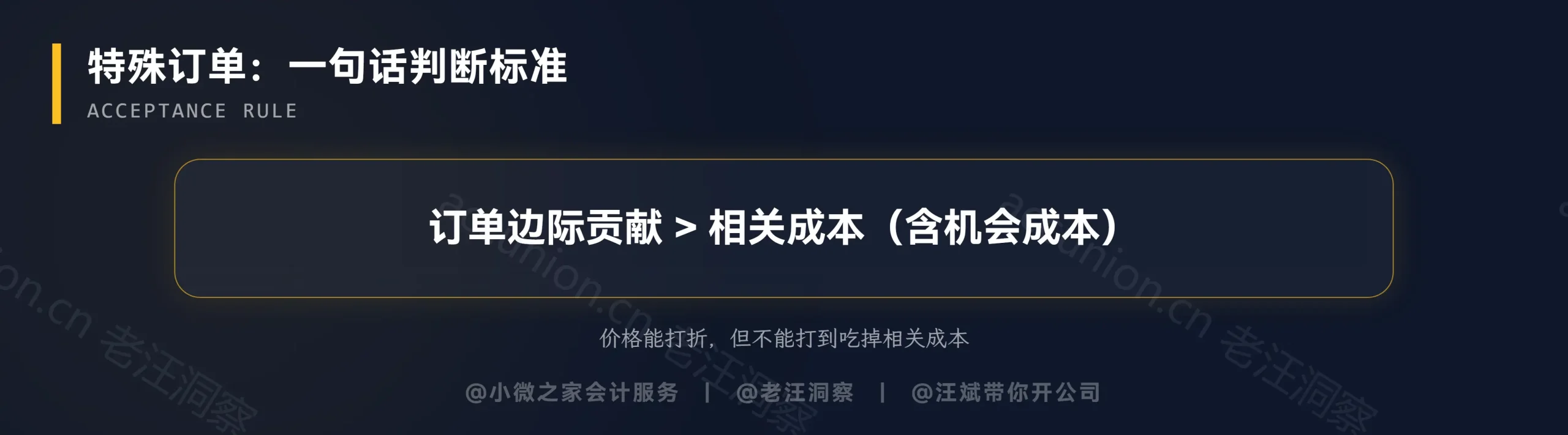

特殊订单接受条件

特殊订单为什么不能用完全成本法算?

答案先行:因为完全成本法会把不受这笔订单影响的固定成本也摊进单位成本,算出一个「看起来亏钱」的假成本,把明明能赚钱的订单挡在门外。

管理会计对「特殊订单」这一类决策,统一用差量分析(incremental analysis / differential analysis):只比较接单和不接单两个方案之间真正不同的收入与成本,得出差量利润,正就接、负就拒;不相关成本(沉没成本、不因这个决策变化的固定成本)一律剔除,不进入比较。

差量分析里最常用的中间变量是边际贡献

再往上接本量利(CVP)

关键洞察:只要固定成本总额不因这笔订单而增加,接受一个单价低于正常售价、但高于变动成本的特殊订单,就不会改变保本点,只会把边际贡献往利润里再多加一笔——这正是「闲置产能」情形接单划算的数学原因。

老汪讲解:很多车间和销售一看到「报价低于正常售价」就本能反对,理由是「按完全成本算要亏本」。这句话本身没错——完全成本里含了分摊的固定成本,价格一低确实覆盖不住单位完全成本。但决策问的不是「这单单独算账划不划算」,是「接了这单,公司整体利润比不接多还是少」。差量分析就是把这个问题从「单位成本对不对」翻译成「差量利润正不正」。

华澄精工(虚构,冲压 + 机加,年营收约 8 亿元的汽车零部件 Tier2 供应商)主打冲压支架 CB-217,正常售价 48 元/件,单位变动成本 30 元/件,单位边际贡献 18 元/件;月度固定成本约 60 万元,正常产能 10 万件/月。下文四种情形,都用这条产线的同一张订单展开。


情形一:产能闲置、无专属成本时特殊订单怎么算?

决策公式

因为不影响正常销售、也没有额外专属成本,差量利润就等于边际贡献总额:

只要这个数字大于零,接单就让公司整体利润比不接更高——原有的固定成本、正常客户的价格,都不受影响。

华澄精工案例:某新能源客户的一次性急单

2026 年某月,华澄精工正常排产 8.2 万件,CB-217 产线还有 1.8 万件闲置产能。某新能源客户临时找来一张 1.2 万件、单价 34 元/件 的订单——远低于正常售价 48 元,销售内勤第一反应是「这价格亏本,不能接」。

陈岚拉出差量表:

项目 计算 金额
差量收入 34 元 × 1.2 万件 40.8 万元
差量成本(变动成本) 30 元 × 1.2 万件 36.0 万元
差量利润(边际贡献增量) 40.8 − 36.0 4.8 万元
固定成本变化 不因接单增加 0
是否挤占正常销售 1.2 万件 < 1.8 万件闲置产能 不挤占

结论:接受。这单单独按完全成本算(分摊固定成本后单位成本约 30 + 60万/10万 = 36 元)确实「账面亏 2 元/件」,但按差量分析,公司整体多赚 4.8 万元——因为这 60 万元固定成本无论接不接这单都要发生,不是这笔订单带来的新增支出。

老汪讲解:情形一最容易被反驳的一句话是「这个价接了以后老客户知道会不会来压价」。这是一个真实但独立的顾虑,属于定价策略和客户管理问题,不属于「这一单该不该接」的差量分析范畴——两个问题要分开答,别用「怕压价」否掉一个数学上明明该接的差量利润,也别用「差量利润为正」去掩盖真实的价格体系风险。陈岚的做法是:差量分析给出财务结论,销售部另外评估价格外溢风险,两条结论一起报会


情形二:有专属成本时,怎么盖住追加支出?

决策公式

当订单要求专属成本(只因这笔订单发生、订单取消这笔支出也随之消失的成本,例如专用工装模具费、订单专属加班费、额外委外检验费),接受条件变成:

专属成本和沉没成本刚好相反:沉没成本已经发生、跟这次决策无关,不进比较;专属成本还没发生完全因这次决策而发生,必须进比较。

华澄精工案例:加一套专属检具

同样这张 1.2 万件订单,客户额外要求华澄精工按其图纸做一套专属检具,一次性支出 5 万元(订单结束检具作废,无法挪用)。

项目 计算 金额
边际贡献总额 4 元/件 × 1.2 万件 4.8 万元
追加专属成本(专属检具) 5.0 万元
差量利润 4.8 − 5.0 −0.2 万元

结论:按原报价不接。边际贡献盖不住专属检具的支出,公司整体反而少赚 0.2 万元。

陈岚回到销售部,用一句话说明白:「这单不是价格问题,是专属检具没摊够;单价要涨到能盖住这 5 万元才行。」测算最低可接单价:

若客户接受 36 元/件,边际贡献总额 = 6 元 × 1.2 万件 = 7.2 万元 > 5 万元专属检具,差量利润 = 2.2 万元,接受

老汪讲解:车间常见的错误是把专属检具的 5 万元摊到未来所有订单里算「单位成本」,结果算出一个虚高的完全成本,反而让人误判「这单本来就该拒」。专属成本只能摊进这一笔差量分析,不能提前预支给未来还不存在的订单——那是另一种「张冠李戴」的成本错配。


情形三:产能不足、挤占正常销售——机会成本怎么算

决策公式

一旦产能被特殊订单占满、必须挤出一部分正常销售的产能,正常销售损失的边际贡献就是这笔决策的机会成本——即使账面上没有一笔叫「机会成本」的支出,它也是真实的经济代价。

若产能是按稀缺资源工时共享(一台设备既做正常订单也做特殊订单),更严谨的比较是单位稀缺资源边际贡献,谁高谁优先占用产能。

华澄精工案例:满产期的同一张订单

三个月后,CB-217 产线因下游主机厂放量,正常订单已排满 10 万件,闲置产能归零。同一个新能源客户又发来 1.2 万件、单价 34 元/件 的订单,接单意味着要挪出 1.2 万件正常销售(正常售价 48 元/件,变动成本 30 元/件,单位边际贡献 18 元/件)。

差量损益表:

项目 接受特殊订单 拒绝特殊订单(维持正常销售) 差量
收入 34 元 × 1.2 万件 = 40.8 万元 48 元 × 1.2 万件 = 57.6 万元 −16.8 万元
变动成本 30 元 × 1.2 万件 = 36.0 万元 30 元 × 1.2 万件 = 36.0 万元 0
边际贡献 4.8 万元 21.6 万元 −16.8 万元
固定成本 不变 不变 0

用公式复核:

结论:拒绝。这张单表面上「单价 34 元、变动成本 30 元,还赚 4 元/件」,但满产期接下它,代价是放弃单位边际贡献 18 元的正常订单——差量利润是明显的负数。

陈岚给出的最低可接单价(打平机会成本):

也就是说,满产期特殊订单的最低可接价,正好等于正常售价——这与直觉一致:产能没有富余时,任何订单都不该比正常订单更「便宜地」占用同一份稀缺资源。若客户愿意出价 55 元/件,边际贡献 = 25 元 × 1.2 万件 = 30 万元 > 21.6 万元机会成本,差量利润 = 8.4 万元,这时才该接,哪怕要挤掉一部分正常订单。

老汪讲解:情形三是三种情形里销售部最容易算错的一种,因为「机会成本」不体现在任何一张发票或凭证上,很容易被无视。陈岚在投决备忘录里固定用一句话堵住这个漏洞:「产能满产期,任何新订单先问一句:接了它,正常订单里谁要让路?让路那部分的边际贡献,就是这单真正的成本之一。」这与信用政策差量分析(五只吞噬兽)里讲的道理是同一套底层逻辑——差量分析永远要把「看不见但真实存在」的代价找出来,才能不被账面数字骗过去。


情形四:产能可转移时,机会成本怎么算?

决策公式

如果这部分产能不接特殊订单,还能挪去做别的事(转产更高毛利产品、外包给协作厂收委外费、把设备时段出租),机会成本就不再是「正常销售损失的边际贡献」,而是转出产能后能拿到的最佳替代收益

华澄精工案例:把产能挪去做支架 D 还是接特殊订单

假设满产期华澄精工发现,这 1.2 万件产能除了挤正常订单,还有第三个选项:转产另一款支架 D,单位边际贡献 22 元/件(该产品原材料供应刚好宽松、无需额外投入)。

三个方案的边际贡献对比:

方案 单位边际贡献 数量 边际贡献总额
接受特殊订单(34 元/件) 4 元/件 1.2 万件 4.8 万元
维持正常订单(48 元/件) 18 元/件 1.2 万件 21.6 万元
转产支架 D 22 元/件 1.2 万件 26.4 万元

此时机会成本不再是 21.6 万元,而是三个方案里最高的那个——转产支架 D 的 26.4 万元(因为这是「不接特殊订单」情况下,产能能拿到的最佳去处;只有当转产收益高于维持正常销售时,机会成本才会从「正常销售」升级为「转产」)。

结论:拒绝,且比情形三更该拒绝。要让这单划算,客户单价至少要涨到:

即单价要到 52 元/件(比正常售价还高 4 元),才能打平转产支架 D 的机会成本。

老汪讲解:情形四最容易踩的坑是只跟单位变动成本比,忘了产能其实有「第三选项」。陈岚复核类似方案时会追问一句:「这批产能如果不接这个特殊订单,是闲着、是挤正常订单、还是能挪去干别的更赚钱的事?」——答案不同,机会成本的计算对象完全不同,公式形式一样,但代入的数字天差地别。这也是为什么本文把四种情形拆开讲,而不是笼统说一句「算边际贡献」就完事。


四种情形怎么快速判断该走哪条公式?

先问 再问 走哪条规则
有没有闲置产能? 没有闲置 → 看下一问;有闲置 → 继续
有闲置,是否有专属成本? 没有 → 情形一;有 → 情形二 单价 vs 单位变动成本 / 边际贡献 vs 专属成本
没有闲置,产能能不能转移到别的更赚钱的用途? 不能转移,只能挤正常订单 → 情形三 特殊订单边际贡献 vs 正常销售机会成本
能转移到别的用途 比较特殊订单、正常订单、转移用途三者边际贡献,取最高的作机会成本 → 情形四 特殊订单边际贡献 vs 转出用途机会成本

共同铁律:不管走哪条公式,沉没成本、不受这次决策影响的固定成本一律不进比较;一旦订单量大到会常态化、会影响长期定价体系,就要跳出差量分析,回到完整定价策略讨论。


签字前自检清单要过哪些关?

  • 是否已确认订单是否为一次性/非常态,而非会长期重复的常规订单
  • 有没有把分摊的固定成本误当成决策相关成本(完全成本法陷阱)
  • 是否存在专属成本(专用模具、加班、委外检验),并已单独列出、单独摊入本单
  • 产能是否闲置:闲置量是否真的 ≥ 订单需求量,没有虚报
  • 若产能不足,是否已算出被挤占正常销售的边际贡献作机会成本
  • 若产能可转移,是否已比较所有可行替代用途、取边际贡献最高的一个作机会成本
  • 最低可接单价是否已算出并写进报价函/合同底稿
  • 是否已与销售部沟通价格外溢风险(老客户对比价格是否会压价),并作为独立结论附注,不与差量利润混在一起报告

常见问题 FAQ

特殊订单价格低于正常售价,是不是一定要拒绝?

不一定。只要产能闲置、没有专属成本、不影响正常销售,只要单价高于单位变动成本,接受就能增加公司整体利润,与「低于正常售价」无关。完全成本法算出来的「账面亏损」是分摊固定成本造成的假象,不是差量分析下的真实结果。

专属成本和普通变动成本有什么区别?

变动成本随产量线性变化,是每一件产品都会发生的成本(材料、直接人工、按件计的动力);专属成本是只因这一笔特殊订单而发生的一次性或阶段性支出(专用工装、订单专属加班费、额外委外检验),订单取消这笔支出就随之消失。两者都要进差量分析,但专属成本通常是一次性总额,不随件数线性摊薄到每一件。

产能闲置时,为什么不用完全成本法定价?

完全成本法会把不受本次决策影响的固定成本摊进单位成本,得出一个虚高的「保本价」。这个价格适合长期正常定价(保证覆盖全部成本并留出利润),但不适合判断「这一笔一次性订单接不接」——差量分析只看这一决策真正带来的收入和成本变化。

挤占正常销售时,机会成本怎么算才对?

机会成本 = 被挤占那部分正常销售的边际贡献,不是正常销售的收入,也不是正常销售的利润。用「正常单价 − 单位变动成本」乘以被挤占的数量,才是要在差量分析里扣掉的真实代价。若把机会成本算成收入或算成完全成本下的利润,都会得出错误的接单结论。

产能可以转移时,为什么不能直接接受高于变动成本的价格?

因为产能可转移意味着还有比「维持不接单」更好的替代方案(转产、外包、出租)。机会成本这时候要取「不接特殊订单」情况下所有可行方案里边际贡献最高的那个,而不是简单地跟单位变动成本比——否则会把一份本可以创造更高利润的产能,低价卖给了特殊订单。

特殊订单差量分析和信用政策差量分析是不是一回事?

底层方法一样,都是差量收入 − 差量成本 = 差量利润的框架,但比较对象不同。特殊订单比较的是「接单 vs 不接单」两个生产经营方案;信用政策差量分析比较的是「放宽/收紧信用政策」带来的收入变化、坏账、资金占用成本变化。两者都要求把不相关成本剔除,都强调机会成本,是同一套差量分析工具在不同决策场景下的两次应用。

特殊订单会不会拉低正常客户对价格的预期?

这是一个真实的商业风险,但不属于差量分析要回答的问题。差量分析只回答「这一笔订单,财务上接不接划算」;价格体系是否会被这单拖累,属于销售策略和客户管理的独立评估,应当作为差量分析结论之外的补充意见一并上报,不要用「怕影响价格」去否定一个数学上成立的差量利润,也不要用「差量利润为正」去掩盖真实的价格外溢风险。


与系列其他决策是什么关系?

特殊订单决策里反复出现的「机会成本」,不是孤立概念,贯穿整套投资与经营决策:

场景 机会成本的含义 延伸阅读
项目现金流测算 项目占用的资源(厂房、人员)若挪作他用能获得的收益,要计入 CF0 项目现金流三刀
互斥项目 / 资本限量 选了这个方案,放弃另一方案的 NPV,是隐性代价 互斥项目优选与资本限量
信用政策放宽 应收账款占用资金的机会成本、坏账风险的增量 信用政策差量分析
特殊订单(本文) 挤占正常销售的边际贡献、产能转出的最佳替代收益 本文情形三、情形四

陈岚在华澄精工的经营分析会上,习惯把这几篇串起来讲一句话:「机会成本不是一个高深名词,是『不做这件事,你本可以拿到什么』——项目上算、信用政策上算、这里接单也一样算。」若特殊订单牵涉到需要新增设备或跨期投资(比如为长期大单新建一条产线),决策就不再是本文范围的差量分析,而要升级到 折现率篇现金流篇 里的完整 NPV 测算;若企业同时背负较重财务杠杆,接单带来的边际贡献波动还会通过 联合杠杆 放大到每股收益,这一层影响也值得在重大特殊订单的决策备忘录里提一句。


写在最后:怎么把四条规则焊进接单流程?

特殊订单接不接,考卷和车间现场考的都不是「背边际贡献公式」,而是先认清产能状态,再选对公式

  • 闲置、无专属、不挤占 → 单价 > 单位变动成本,就接;
  • 有专属成本 → 边际贡献要盖住追加支出;
  • 产能不足、挤占正常销售 → 机会成本是被挤掉订单的边际贡献;
  • 产能可转移 → 机会成本是转出后能拿到的最佳替代收益。

华澄精工的同一张 1.2 万件订单,在产能闲置时该接、在专属检具没摊够时该拒、在满产挤占正常订单时该拒、在可以转产更高毛利支架 D 时更该拒——不是订单变了,是产能所处的状态变了,公式跟着换

老汪把四条规则压成一句现场话:空着就看变不变动成本;专属就看盖不盖得住;挤单就看丢多少边际贡献;能转产就看别处赚得多不多。剩下的,是陈岚把每一种状态下的差量损益表算清楚,让报价函上的数字站得住脚。

我是老汪。若本文对你判断特殊订单、临时急单是否该接有帮助,欢迎收藏;「生产决策五类」系列与更多差量分析案例持续更新在 accunion.cn。
